资讯信息随时随地查看网站数据实时同步山西建投五建集团倾情建设的太谷区集中供热一体化项目正式点火
融建网行业动态 2022-11-2411月15日,五建集团倾情建设的太谷区集中供热一体化项目正式举行点火仪式。
11月15日,五建集团倾情建设的太谷区集中供热一体化项目正式举行点火仪式。随着太谷区区委书记刘伟宣布锅炉正式点火,覆盖全区515万平方米的供热管网逐渐升温,热流涌入居民家家户户中,老百姓屋里热乎了,心里温暖了。区委区政府对项目团队严把工期节点、优质高效安全推进项目建设给予高度评价和充分肯定。
项目效果图
太谷区集中供热城乡一体化建设项目EPC总承包,位于晋中市太谷区胡村镇南部附近,总建筑面积23500㎡,一期建设内容主要包括两台气粉两用热水锅炉、四台500m3煤粉塔、锅炉尾部配套烟气除尘、脱硫等烟气净化设备及工艺管道安装。
精兵强将 队伍精干
召开项目碰头会
太谷区集中供热一体化项目是一项聚民心、惠民生的重点民生建设工程。项目施工难度大、工期紧、交叉作业多,接到建设任务,集团公司安装工程公司立即抽调精兵强将,组成战斗力强、人员年轻化的精干项目管理团队,由工程公司班子成员带队,驻守项目一线组织施工,以质量、安全、进度为重点,抓细节、抓落实,组织人员对工程实时监督,确保项目建设优质高效。
科学调度 打好基础
钢架部分是承载大型设备的基础,吊装量大,交叉作业多。项目管理人员认真勘探施工场地,精细化编制施工方案,项目部倒排工期、挂图作战,不惧挑战、迎难而上。吊装高峰期,在项目团队科学的施工组织下230余名施工人员,塔吊、汽车吊、铲车、挖机等大型机械齐上阵,高效推进施工建设,超前完成钢架施工节点任务。
关键设备 重点施工
气粉两用热水锅
水冷壁安装
本期工程采用2×116MW气粉两用热水锅炉,高度为34.76m,总重达1500吨,锅炉主要由锅炉钢架、锅筒、集箱、膜式水冷壁、燃烧设备、省煤器、空气预热器、平台扶梯、本体管路等部件组成。

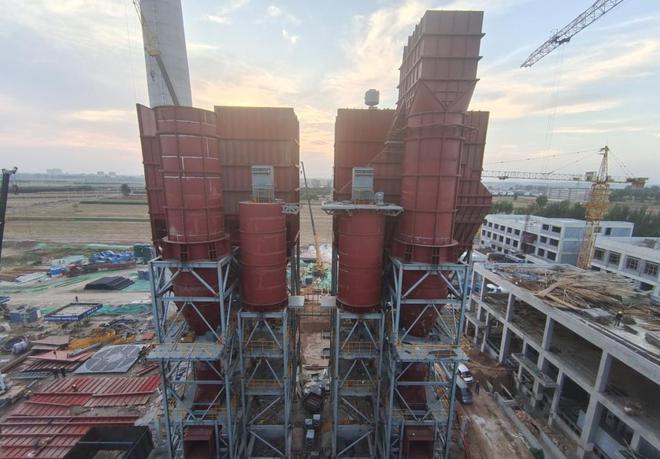

煤粉塔
煤粉塔为四台高容量500m3的常压容器,总高度为28.8m,重量为28吨,本罐体由八根立柱支撑,单高度为13m,单柱重为2.42吨,锥体高度为13m,重量为11吨。
锅炉钢架、水冷壁、汽包、煤粉塔塔体、脱硫除尘壳体、设备吊装采用650吨汽车吊与80吨汽车吊协作吊装作业,吊装场地有限,吊装难度大,单体设备体积大,单体重量重,设备就位高度高。水冷壁吊装时,水冷壁共8块,每块跨度28m,宽9m,厚度仅有45mm,整体重量达32吨,因整体跨度比较大,吊装容易变形,吊装时整体采用8个吊点吊装,防止起吊时水冷壁发生变形;吊装场地有限,导致每吊装两片水冷壁需将吊车进行挪位。尤其吊装1#锅炉水冷壁时,因吊装需将水冷壁从1#、2#钢架中间吊装,吊装场地有限,给吊装增加极大难度,项目部管理人员带领施工队克服困难,历时两天将水冷壁全部吊装就位。
严格工艺 确保品质
脱硫除尘系统
脱硫除尘作为整套系统的重要环节,绿色环保全靠它,主要由吸收塔、消石灰仓、布袋除尘三大分部系统组成,工艺最为繁杂,焊接工艺要求高,尤其是花板焊接精度要求0.5-1丝。焊接施工人员克服吊装场地狭小、回转受限等困难,面对柱体内高达40℃的高温,凭借精湛的焊接技术,实现精准切割、焊接作业。
一分耕耘一分收获,项目一期顺利点火供暖,标志着太谷区集中供热项目建设取得了阶段性胜利,太谷百姓温暖过冬的夙愿初步实现,集团公司以实际行动服务区域民生,履行社会责任,彰显国企担当,交出了一份满意的答卷。
