山东能源灵台2x1000兆瓦调峰煤电项目建设工作有序推进

融建网行业动态      2022-12-13

灵台电厂围绕今年工程建设任务,抢抓时令季节,努力克服寒潮降温及疫情形势复杂导致的各种不利因素影响,持续加大人、财、物投入力度,工程建设稳步推进。

灵台电厂围绕今年工程建设任务,抢抓时令季节,努力克服寒潮降温及疫情形势复杂导致的各种不利因素影响,持续加大人、财、物投入力度,工程建设稳步推进。

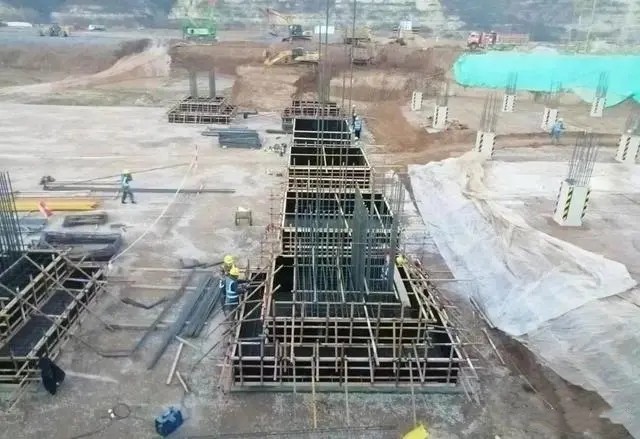

近期主要完成主厂房独立基础混凝土浇筑200立方米,累计1350立方米;主厂房、侧煤仓、锅炉房级配碎石换填3000立方米,累计18000立方米;锅炉房后区强夯置换完成任务量的20%,累计达到50%;建成混凝土搅拌站一座,正在调试,贮煤场运煤大桥施工人员进场开始施工前的准备等工作。截至目前,累计完成投资7.23亿元,占年计划12亿元的60.25%。


陇东至山东特高压直流输电工程配套扩容升级山东能源灵台2 x 1000兆瓦调峰煤电项目,该项目既为灵台县2022年省列重大项目,又是市列重大项目,由山东能源集团盛鲁能化公司投资建设,厂址位于灵台县邵寨镇雷家河村,占地55公顷,总投资136亿元,规划容量4×1000兆瓦。该项目已完成“等容量替代”“节能减排”“煤炭消费减量替代”等59项前期手续办理,2021年12月1日,项目正式通过省发改委核准,总投资调整为79.3亿元。
