资讯信息随时随地查看网站数据实时同步四川铁路干线建设加速,前五月完成投资同比增长7.4%
融建网行业动态 2023-06-14加快构建现代化交通基础设施体系,四川铁路重点建设项目按下“加速键”。6月13日,四川在线记者从中国铁路成都局集团有限公司获悉,今年1至5月份,川渝黔10条在建铁路干线完成固定资产投资220.5亿元,其中四川省境内在建川青铁路、成宜高铁、成达万高铁、成渝中线、渝昆高铁、西渝高铁等6条铁路干线,完成投资96.3亿元、比上年同期增长7.4%。

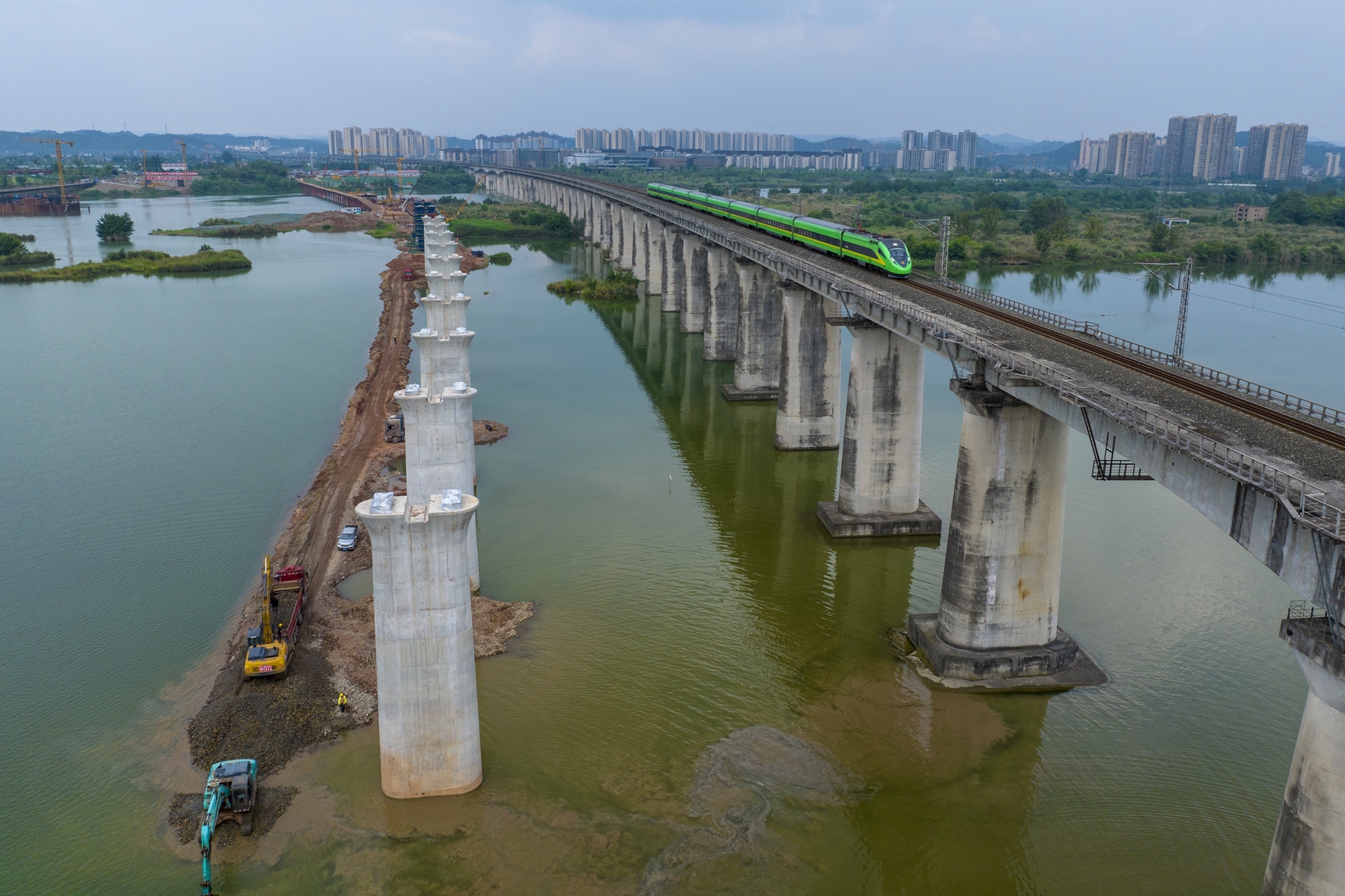

成达万高铁遂宁涪江特大桥部分桥墩已完工,旁边一列动车组快速驶过。成达万高铁公司供图
四川在线记者 王眉灵
加快构建现代化交通基础设施体系,四川铁路重点建设项目按下“加速键”。6月13日,四川在线记者从中国铁路成都局集团有限公司获悉,今年1至5月份,川渝黔10条在建铁路干线完成固定资产投资220.5亿元,其中四川省境内在建川青铁路、成宜高铁、成达万高铁、成渝中线、渝昆高铁、西渝高铁等6条铁路干线,完成投资96.3亿元、比上年同期增长7.4%。
在南充市嘉陵区大通镇龙孔沟村,短短200米就有两个隧道口,施工人员从这进洞,分别往寨子山隧道的成都方向和大峨山隧道的达州方向掘进,其中,里程较短的大峨山隧道预计本月底就可贯通。
“我们承建的成达万土建7标有66个工点,现在有56个点位同时施工,工点开工率达85%。”中铁十二局成达万高铁指挥部总工程师杨华说,去年9月底成达万全面开工后,项目人员“跑步”进场,目前,日均投入各类机械设备300余台(套)、2000余人奋战一线,全力推进建设,今年已完成投资超3亿元。

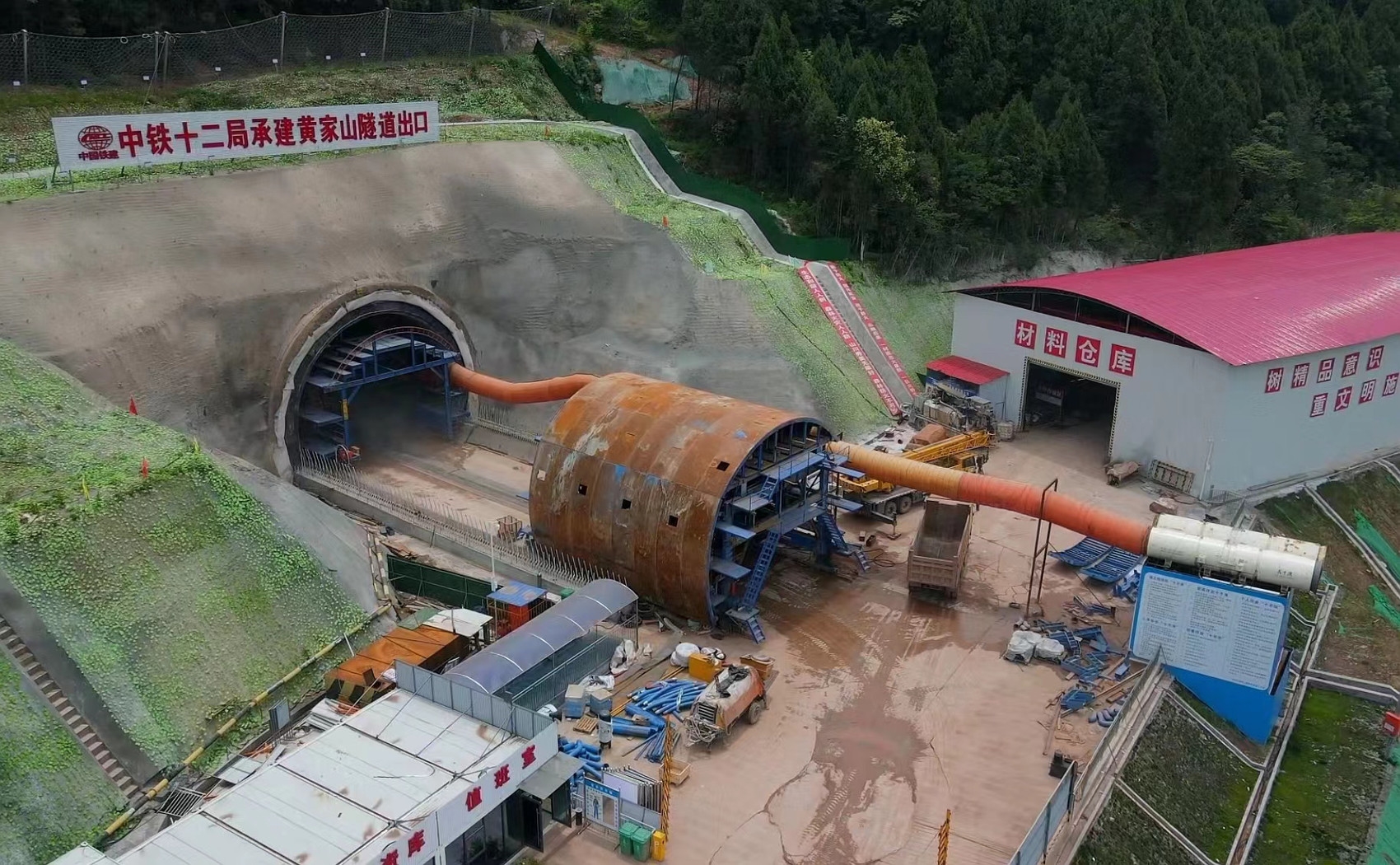

成达万高铁成营段最长隧道——全长3086米的黄家山隧道,现已进洞243米,为全线标准化示范工点。成达万高铁公司供图
在川青铁路成黄段建设现场,这几天,中铁八局200余名施工人员驻扎一线,“两班倒”24小时作业,全力确保轨道精捣及路容整理施工,兑现全线“轨通”目标。目前,青白江至镇江关段已完成轨道精调精捣工程量的80%。
这段时间,每到夜晚,成都东站达成场灯火通明,成宜高铁的成都东站站改及铺轨工程施工正加快推进。中铁十四局成宜高铁指挥部总工程师牟君华介绍,成宜高铁引入起点站工程建设,已进入成宜高铁开通前的最后冲刺阶段,桥梁、路基、隧道、铺轨工程及其他附属工程完成占比已达标段总投资97.4%。
“今年,四川境内的川青铁路成黄段、成宜高铁将建成通车。”中国铁路成都局相关负责人说,此外,成渝中线、渝昆高铁、成达万高铁、成都站改造、西渝高铁等项目重难点工程的工期将得到有效管控,成都铁路枢纽天府至朝阳湖段等重点项目要实现有序推进。
据介绍,随着成渝地区双城经济圈建设、西部陆海新通道等一批重大战略的铁路项目落地实施,西南铁路现代化步伐进一步加快。预计“十四五”期间,中国铁路成都局管内将建成20余个项目,新增铁路营业里程超过2700公里、其中新增高铁营业里程约1800公里,管内铁路营业里程将超过1.35万公里,川渝黔铁路网结构将进一步完善。
