±800千伏陇东—山东特高压直流输电工程冀1标段铁塔组立侧记

融建网行业动态      2024-05-23

5月17日,在位于河北省磁县西部山区的±800千伏陇东—山东特高压直流输电工程冀1标段施工现场,施工人员在海拔500米的山坡上组装塔材,并通过落地双摇臂抱杆将塔材吊至高空。

       5月17日,在位于河北省磁县西部山区的±800千伏陇东—山东特高压直流输电工程冀1标段施工现场,施工人员在海拔500米的山坡上组装塔材,并通过落地双摇臂抱杆将塔材吊至高空。

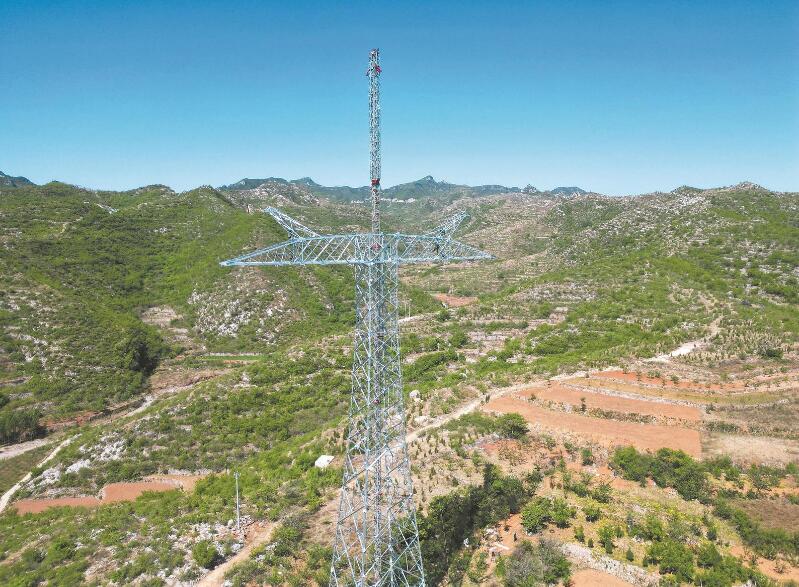

施工人员在现场组塔。谷玉龙 摄

  陇东—山东特高压直流输电工程是我国首个“风光火储一体化”大型综合能源基地外送项目。该工程起于甘肃±800千伏庆阳换流站,止于山东泰安±800千伏东平换流站,线路长度926.4千米,新建铁塔1726基,计划于今年年底投运,投运后每年可送电360亿千瓦时。

  该工程冀1标段线路全长175.323千米,新建铁塔341基,由河北电力建设公司建管,河北送变电公司施工。该标段有24%的线路途经山区,山高林密的施工环境给项目部带来很大挑战。

  河北送变电公司在组立铁塔前组织技术人员详细勘查现场地形地貌,制订组塔施工方案,最终决定采用落地双摇臂抱杆方式组立铁塔。“落地双摇臂抱杆可以现场组装,解决了吊车组塔设备入场难、吊装面狭小等问题。同时,它在组塔时是垂直组立的,使塔材吊装更安全。”冀1标段施工项目总工王丽刚介绍。

  为确保工程铁塔组立安全、有序推进,河北送变电公司还优化作业工序,加强施工督导和监控。王丽刚介绍:“有时我们一天同时组立十多基铁塔,作业现场点多面广。为此,我们采取网格化管控模式,组织安全管控人员、技术管理人员定点、定时加强现场关键施工环节的过程管控。”

  “大家在组装塔件时,要把螺栓紧固好,确保对接处严丝合缝……”5月8日7时,现场负责人梁涛对施工人员和相关管理人员进行技术交底。随后,所有人排队前往作业入口处。梁涛一一检查施工人员装备佩戴情况,安全员张永杰检查受力工器具、吊装设备等,技术兼质检员胡浩核实塔材和图纸参数是否相符……各项准备工作完成后,当天的组塔作业按计划展开。

  5月的清晨,山中还有几分凉意,施工现场却热火朝天。施工人员有的操作机动绞磨,有的组装铁塔构件,有的穿戴好攀登绳和攀登自锁器登上70米高的铁塔……大家各负其责,分散站位,有序配合。

  “吊点检查完毕,绑扎牢固,可以吊装塔片。”7时20分,张永杰通过对讲机向梁涛报告。“控制绳操作手、绞磨操作手、塔上高空作业人员,各就各位,起吊!”梁涛通过对讲机下达指令。伴随着轰鸣声,4台绞磨机同时启动,1吨多重的塔材在起吊钢丝绳的牵引下离地。落地双摇臂抱杆机手操作摇臂,将塔材缓缓提升至离地70米的空中,并调整至准确位置。

  塔上高空作业人员在速差自锁器的安全防护下小心翼翼地在水平方向移动,开始安装塔材。“塔上人员小心,防止脚下打滑。”张永杰紧盯高空作业人员,不时通过对讲机强调作业安全。

  与此同时,一架无人机在项目部技术人员潘飞飞的操纵下在空中盘旋,远距离检查现场作业情况与安全文明施工布置。“山区地势复杂,为了提高安全管控质效,我们投入了4架无人机,远距离检查作业现场安全文明施工布置、工机具配置、人员操作、高空作业等情况,及时发现、纠正违章行为或不规范现象。”冀1标段业主项目执行经理刘增炜介绍。

  目前,陇东—山东特高压直流输电工程冀1标段已组立铁塔226基,完成全部组塔任务的66.3%。(杨绍晗 何倩)
