融建网行业动态 2022-12-2712月26日18时18分 由中国能建中电工程咨询公司牵头 与华东院联合总承包的 国能广投北海发电有限公司新建工程2号机组 顺利通过168小时满负荷试运行 圆满实现年内双投目标
12月26日18时18分
由中国能建中电工程咨询公司牵头
与华东院联合总承包的
国能广投北海发电有限公司新建工程2号机组
顺利通过168小时满负荷试运行
圆满实现年内双投目标
一期工程全面投产运行
项目概况
该项目位于广西壮族自治区北海市铁山港区兴港镇,距市中心60公里,地处华南经济圈、西南经济圈和东盟经济圈的结合部,以及泛北部湾经济合作区域结合部的中心位置。该项目是广西能源发展“十四五”规划重点支持的沿海优质煤电项目,一期建设2台100万千瓦超超临界二次再热燃煤发电机组、2座10万吨级泊位码头、年储运能力1000万吨的配煤堆场以及铁路专用线。
项目采用国内技术领先的大容量、高参数二次再热燃煤发电机组,设计供电煤耗262.89克/千瓦时,发电效率达到国内燃煤机组一流水平,是北部湾沿海区域第一个实现海水脱硫工艺流程的电厂。
项目投运,每年可向区域提供至少110亿千瓦时的稳定可靠电力,进一步满足广西电力负荷增长需求,优化广西电源结构,缓解广西供电压力。
项目技术指标亮点
北海项目采用国内技术领先的大容量、高参数二次再热燃煤发电机组,设计供电煤耗262.89克/千瓦时,发电效率达到国内燃煤机组一流水平。
取消油区、氨区、制氢站,全厂无重大危险源,实现本质安全。
取消原水预处理、湿式电除尘、启动锅炉,简化系统。
湿法脱硫改海水脱硫,节约了投资,运维更加方便,无固废排放,是北部湾沿海区域第一个实现海水脱硫工艺流程的电厂。
各方面性能优秀:

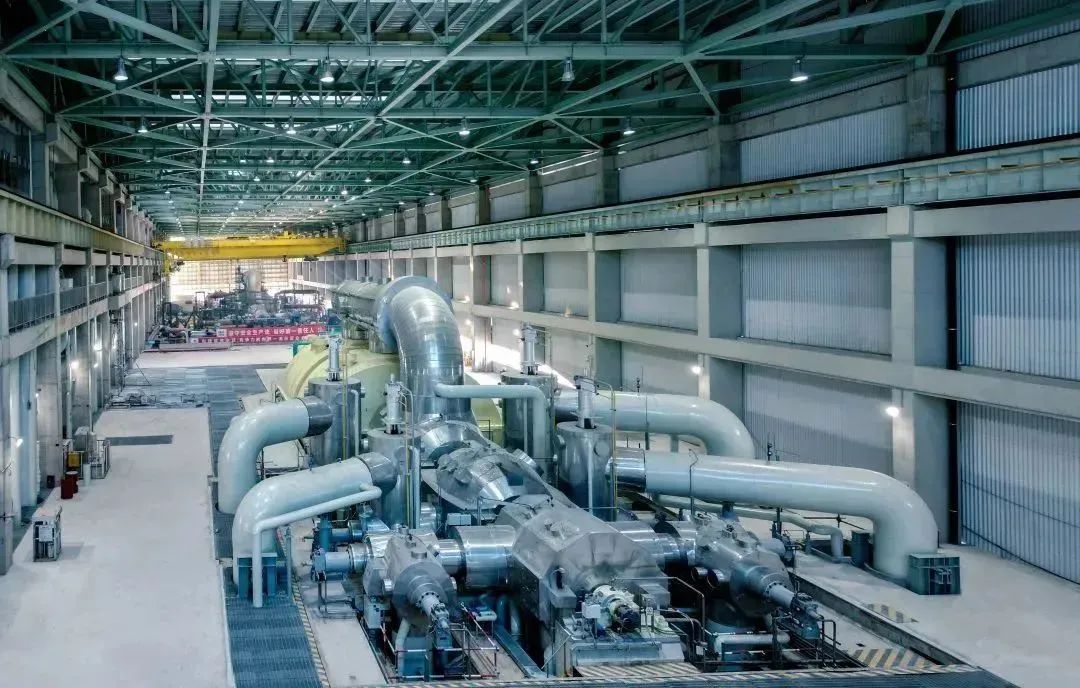

负荷满足电网调度要求,汽水品质合格、各轴承振动水平达到优良水平,机组运行平稳。
各方面投入率高:
电气保护投入率100%、热控保护投入率100%、仪表投入率100%。
烟尘排放:
实测其排放浓度为0.56毫克/标准立方米、二氧化硫排放浓度为2.8毫克/标准立方米、氮氧化物排放浓度为22.15毫克/标准立方米,远低于国家超低排放标准。
作为总承包方,项目团队积极与业主、供应商等相关方沟通和协调,联合全体参建单位同舟共济、努力拼搏,克服停工缓建、疫情防控、供应链紧缺等不利因素等困难,确保了工程顺利推进,实现按期投产目标。项目开工建设至今,持续保持“零事故、零伤害、零污染”。
